东辛凯惠电力农网改造接近扫尾

作者:陈青时间:2021-05-12 14:18:46

  • 东辛农场公司凯惠电力工程抢抓工程春夏之交施工黄金时期,扎实推进农网改造进度,工人们加班加点奋战施工一线,确保按序时进度高质完成农改任务。

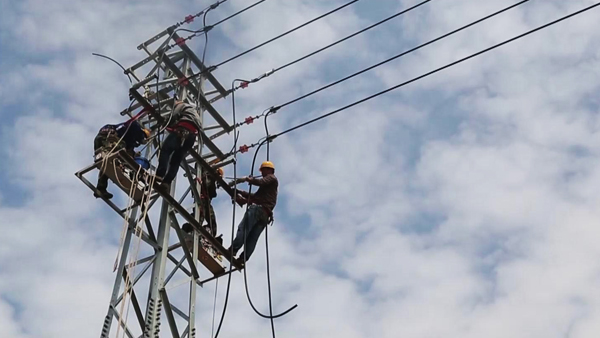

    东辛凯惠电力工程本部三个班组每天7点半前就位于高压线路架设施工现场。施工前,各班组长认真组织召开班前安全会议,布置当天工作任务。工人们科学有序布置施工现场围挡、安全警示牌,对安全工器具进行再次检查,确保施工安全。施工过程中,凯惠人大力发扬攻坚克难、苦干实干的精神,工人们配合默契,从接地线安装、拆除老旧设备,到拖运电缆、变压器调试,确保每一个环节均达到国家电网的质量标准,施工现场呈现出一片热火朝天的繁忙景象。截止目前,西陬线10千伏高压线路已架设完成12公里,配电变压器已安装完成120 台,预计6月份全部完成农网改造工作,届时农场输配电网将得到进一步优化,为切实保障农场电力有效供应、经济社会稳健发展构筑更加坚强的能源支撑。

    农网改造接近尾声
